新竹市成德高中校園整體規劃暨老舊校舍拆除重建工程
一、 日期:109年4月23日
二、 天氣:晴/陰
三、 鋼筋出工人數:15員
模板出工人數:10員
水電出工人數:3員
放樣出工人數:2員
四、 施工項目:

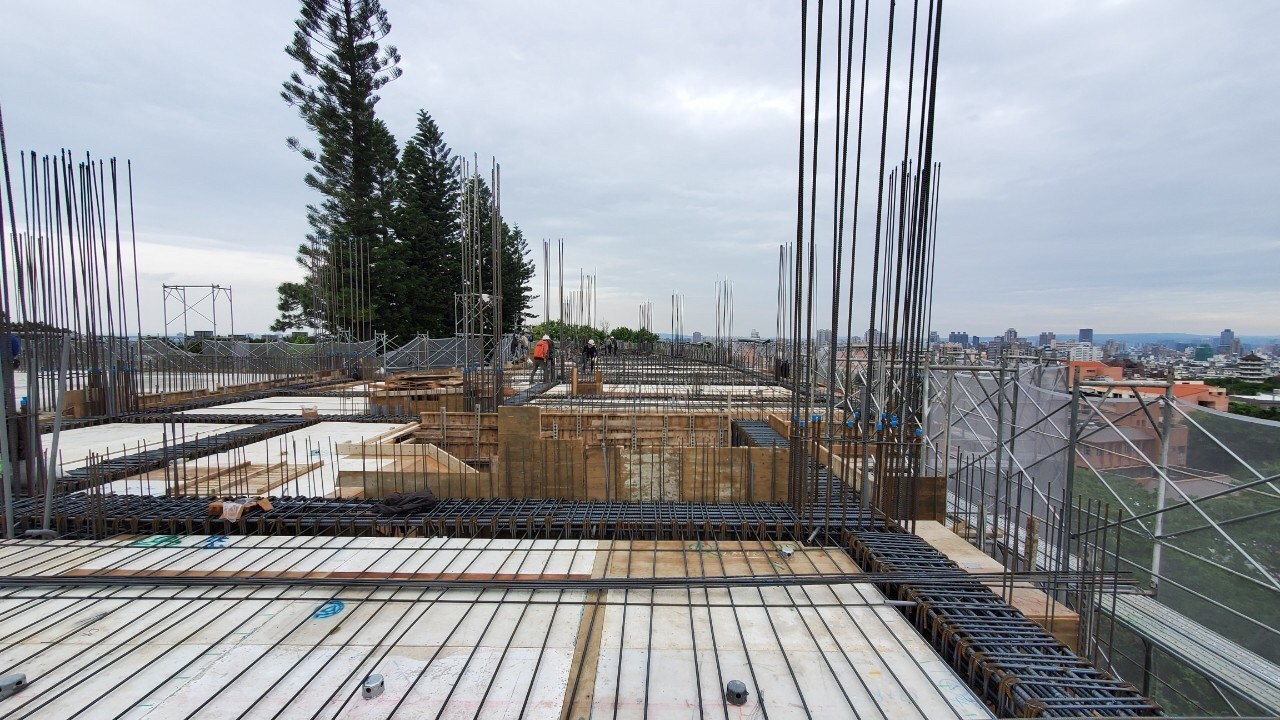

1.A棟3f版放樣
2.B棟3F版梁筋綁紮
3.B棟3F版水電配管
五、 本日累積預定進度:30.02%
六、 本日累積實際進度:31.99%
